Cálculos de los tiempos
- más temprano
- representado con T1 es el
tiempo más temprano que se
puede realizar un evento o tarea
- 1. T1 en el primer nodo es igual a 0
- 2. T1 en el nodo n = T1 del nodo anterior n-1 + tiempo de duración de la tarea n
- Nota: si en un nodo finaliza en más de una actividad, se debe tomar el tiempo de la
tarea con mayor valor.
- más
tardío
- representando con T2 es el tiempo más
tardío que se puede realizar un evento
o tarea .
- 1. empezamos de derecha a izquierda, T2 es igual a T1 en ese nodo.
- 2. T2 en el nodo n = T2 del nodo n-1 - tiempo de duración de la tarea n (de derecha a izquierda)
- Nota: si en un nodo finaliza en más de una actividad, se toma el tiempo de la actividad con menor
valor
- holguras
- 1. representando con la leta H
- 2. Diferencia entre T2 y T1 en un nodo n
- Nota: el valor obtenido está en
unidades de tiempo que se esté
trabajando en el proyecto

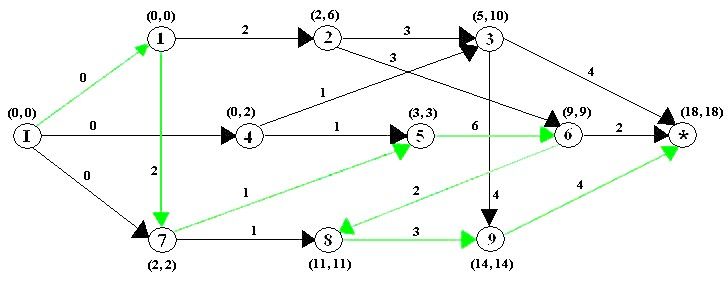

- ruta crítica
- es el tiempo de duración del proyecto
- 1. identificar los nodos n donde la holgura sea igual a 0
- 2. marcar la ruta crítica con los nodos anteriormente identificados
- análisis
- más temprano
- es la fecha más temprana en que se pude iniciar una actividad
- ruta crítica
- Son los caminos que tiene holgura =0, inician en un nodo inicial y tiene una secuencia hasta
un nodo final del proyecto, por lo tanto si se retrasan en su fecha de inicio o en alguna
actividad en su ejecución generara un retraso en el tiempo establecido en el proyecto. Todo
proyecto puede tener más de una ruta crítica pero como mínimo tendrá siempre una.
- más tardío
- es la fecha más tardía en que se puede finalizar una actividad
- hogura
- tiempo que se puede restrasar una tarea sin afectar el plazo total del proyecto
