PMBOK - Capítulo 8 - GERENCIAMENTO DA
QUALIDADE DO PROJETO
No contexto de alcance de compatibilidade
com a ISO, as abordagens modernas de
gerenciamento da qualidade buscam
minimizar a variação e entregar resultados
que cumpram os requisitos definidos. Essas
abordagens reconhecem a importância da:
Satisfação do cliente
Entender, avaliar, definir e gerenciar as expectativas para que os
requisitos do cliente sejam atendidos. Para isso, é necessária uma
combinação de conformidade com os requisitos (para garantir que o
projeto produza o que ele foi criado para produzir) e adequação ao uso
(o produto ou serviço deve atender às necessidades reais).
Prevenção ao invés de inspeção
A qualidade deve ser planejada, projetada e criada, e não
inspecionada no gerenciamento do projeto ou nas entregas do
projeto.
Melhoria contínua
O ciclo PDCA (planejar-fazer-verificar-agir) é a base para a melhoria da qualidade.
Responsabilidade da gerência
O sucesso exige a participação de todos os membros da equipe do projeto. Todavia, a alta direção, dentro dos
seu escopo de responsabilidade pela qualidade, retém a responsabilidade pelo fornecimento dos recursos
adequados, nas capacidades adequadas
Custo da qualidade (QDC)
O custo da qualidade se refere ao custo total do trabalho de conformidade e do trabalho de não
conformidade que deve ser executado como um esforço compensatório porque, na primeira tentativa
de execução do trabalho, existe a possibilidade de que alguma parte do trabalho requerido não seja
realizado ou seja executado incorretamente.
8.1 Planejar o Gerenciamento da Qualidade

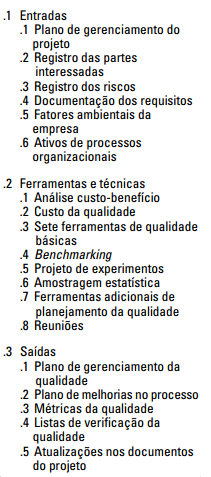

Entradas
Plano de Gerenciamento do Projeto
É usado para desenvolver o plano de gerenciamento da
qualidade.
Linha de Base do Escopo
Especificação do Escopo do Projeto
A especificação do escopo do projeto contém a descrição do projeto, as principais entregas do
projeto e os critérios de aceitação
Estrutura Analítica do Projeto (EAP)
A EAP identifica as entregas e os pacotes de trabalho usados
para medir o desempenho do projeto
Dicionário da EAP
Define as informações detalhadas para os elementos da EAP
Linha de base do cronograma
A linha de base do cronograma documenta as medidas
de desempenho de prazos aceitas, incluindo as datas de
início e término
Linha de base dos custos
A linha de base dos custos documenta o intervalo de tempo
aceito sendo usado para medir o desempenho dos custos
Registro das partes Interessadas
Identifica as partes interessadas que têm um interesse
específico, ou um impacto na qualidade.
Registro dos Riscos
Contém informações sobre as ameaças e oportunidades
que podem afetar os requisitos de qualidade.
Documentação dos Requisitos
Coleta os requisitos que o projeto cumprirá relativos às
expectativas das partes interessadas.
Fatores Ambientais da empresa
Os fatores ambientais da empresa que influenciam o processo Planejar o gerenciamento da qualidade, sendo
eles, regulamentações de órgãos governamentais; normas, padrões e diretrizes específicos da área de
aplicação; condições de trabalho ou operacionais do projeto ou das suas entregas que podem afetar a
qualidade do projeto; percepções culturais que podem influenciar as expectativas de qualidade.
Ativos de processos organizacionais
Os ativos de processos organizacionais que influenciam o processo Planejar o gerenciamento da
qualidade incluem, procedimentos e diretrizes organizacionais de qualidade, bancos de dados
históricos, lições aprendidas em fases ou projetos anteriores.
Ferramentas e Técnicas
Análise de Custo Benefício
Uma análise do custo-benefício para cada atividade de
qualidade compara o custo da etapa de qualidade com o
benefício esperado.
Custo de Qualidade
O custo da qualidade inclui todos os custos incorridos durante a vida do produto através de investimentos na
prevenção do não-cumprimento dos requisitos, na avaliação do produto ou serviço quanto ao cumprimento dos
requisitos, e ao não-cumprimento dos requisitos (retrabalho).
Sete Ferramentas Básicas de Qualidade
Diagramas de causa e efeito, também conhecidos como diagramas de espinha de peixe ou
diagramas de Ishikawa.
Fluxogramas, também chamados de mapas de processos, porque eles mostram a sequência de etapas e as possibilidades
ramificadas existentes para um processo que transforma uma ou mais entradas em uma ou mais saídas.
Folhas de verificação também conhecidas como folhas de resultados que podem ser usadas como uma lista de
verificação durante a coleta de dados.
Diagramas de Pareto são gráficos de barras verticais usados na identificação de algumas fontes críticas
responsáveis pela maioria dos efeitos de um problema.
Histogramas são gráficos de barras usados para descrever a tendência central, o grau de dispersão e o formato de
uma distribuição estatística.
Gráficos de controle são usados para determinar se um processo é estável ou se tem um desempenho
previsível.
Benchmarking
Benchmarking envolve a comparação de práticas de projetos reais ou planejados com as de projetos
comparáveis para identificar as melhores práticas, gerar idéias para melhorias e fornecer uma base para medir
o desempenho.
Projeto de experimentos
O projeto de experimentos (DOE) é um método estatístico para identificar os fatores que podem influenciar
variáveis específicas de um produto ou processo em desenvolvimento ou em produção.
Amostragem Estatística
A amostragem estatística envolve a escolha de parte de uma população de interesse para inspeção (por
exemplo, selecionar aleatoriamente 10 desenhos de engenharia em uma lista de 75). A frequência e os
tamanhos das amostras devem ser determinados durante o processo Planejar o gerenciamento da qualidade
para que o custo da qualidade inclua o número de testes, descarte esperado, etc.
Ferramentas Adicionais
Brainstorming. Essa técnica é usada para gerar ideias
Análise do campo de força. Esses são diagramas das forças a favor e contra a mudança.
Técnica de grupo nominal. Essa técnica é usada para permitir que as idéias passem pelo brainstorming em
pequenos grupos e depois sejam analisadas por um grupo maior.
Ferramentas de gerenciamento e controle da qualidade. Essas ferramentas são usadas para conectar e
sequenciar as atividades identificadas.
Reuniões
As equipes dos projetos fazem reuniões de planejamento para desenvolver o plano de gerenciamento da
qualidade. Os participantes dessas reuniões podem incluir o gerente do projeto, o patrocinador do projeto,
membros selecionados da equipe do projeto e das partes interessadas, qualquer pessoa com responsabilidade nas
atividades de gerenciamento da qualidade do projeto, ou seja, nos processos Planejar o gerenciamento da
qualidade, Realizar a garantia da qualidade ou Controlar a qualidade; e outras conforme necessário.
Saidas
Plano de Gerenciamento de Projeto
O plano de gerenciamento da qualidade é um componente do plano de gerenciamento do projeto que descreve como as
políticas de qualidade de uma organização serão implementadas. Ele descreve como a equipe de gerenciamento do projeto
planeja cumprir os requisitos de qualidade estabelecidos para o projeto.
Plano de melhorias no processo
O plano de melhorias no processo é um plano auxiliar ou componente do plano de gerenciamento do projeto (Seção 4.2.3.1).
O plano de melhorias no processo detalha as etapas de análise dos processos de gerenciamento de projetos e
desenvolvimento de produtos para identificar as atividades que aumentam o seu valor.
Métricas de Qualidade
Uma métrica da qualidade especificamente descreve um atributo de projeto ou produto e como o processo de controle
da qualidade o medirá. A medição é um valor real. A tolerância define as variações aceitáveis na métrica.
Listas de verificação de qualidade
Uma lista de verificação é uma ferramenta estruturada, geralmente específica do componente, usada para verificar se um
conjunto de etapas necessárias foi executado. Com base nos requisitos do projeto e nas práticas, as listas de verificação
podem ser simples ou complexas.
Visão geral do gerenciamento da
qualidade do projeto
8.1 Planejar o gerenciamento da qualidade
8.2 Realizar a garantia da qualidade
8.3 Controlar a qualidade
8.2 Realizar a garantia da qualidade
Realizar a garantia da qualidade é o processo de auditoria dos requisitos de qualidade e dos resultados das medições de
controle de qualidade para garantir o uso dos padrões de qualidade e defnições operacionais apropriados. O principal
benefício deste processo é a facilitação do aprimoramento dos processos de qualidade

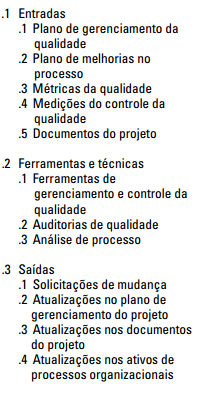

Entradas
Plano de gerenciamento da qualidade
Descrito na Seção 8.1.3.1. O plano de gerenciamento da qualidade descreve a garantia da qualidade e as abordagens de
melhoria contínua de processos para o projeto.
Plano de melhorias no processo
Descrito na Seção 8.1.3.2. As atividades de garantia da qualidade devem apoiar e serem consistentes com os planos de
melhoria dos processos da organização executora
Métricas da qualidade
Descritas na Seção 8.1.3.3. As métricas da qualidade fornecem os atributos que devem ser medidos e as variações
permitidas.
Medições de controle da qualidade
Descritas na Seção 8.3.3.1. As medições de controle da qualidade são os resultados das atividades de controle da qualidade.
São usadas para analisar e avaliar a qualidade dos processos do projeto em relação aos padrões da organização executora ou
os requisitos especifcados. As medições de controle da qualidade também podem comparar os processos usados para criar as
medidas e validar as medidas atuais para determinar seu nível de correção.
Documentos do projeto
Os documentos do projeto podem influenciar o trabalho de garantia da qualidade e devem ser monitorados dentro do
contexto de um sistema para o gerenciamento de confguração
Ferramentas e técnicas
Diagramas de afinidades.
O diagrama de afnidades é semelhante às técnicas de mapeamento mental porque é usado para gerar ideias que podem ser
conectadas para formar padrões organizados de pensamento sobre um problema. No gerenciamento de projetos, a criação da
EAP pode ser aprimorada usando o diagrama de afnidades para conferir estrutura à decomposição de escopo
Gráfico do programa do processo de decisão (GPPD).
Usado para a compreensão de uma meta em relação às etapas envolvidas em alcançá-la. O GPPD é útil como um
método para o planejamento de contingências, porque ele ajuda as equipes a antecipar as etapas que poderiam
prejudicar o alcance da meta.
Diagramas de inter-relacionamentos.
ma adaptação dos diagramas de relacionamentos. Os diagramas de inter-relacionamentos fornecem um processo criativo de
solução de problemas em cenários moderadamente complexos que apresentam relacionamentos lógicos entrelaçados para até 50
itens relevantes. O diagrama de inter-relacionamento pode ser desenvolvido a partir de dados gerados em outras ferramentas tais
como o diagrama de afnidade, o diagrama de árvore, ou o diagrama de espinha de peixe.
Diagramas de árvore
Também conhecidos como diagramas sistemáticos, podem ser usados para representar hierarquias de decomposição tais como a
EAP, EAR (estrutura analítica dos riscos), e EAO (estrutura analítica organizacional). No gerenciamento de projetos, os diagramas de
árvore são úteis para visualizar os relacionamentos pai-flho em qualquer hierarquia de decomposição que usa um conjunto
sistemático de regras que defnem um relacionamento de aninhamento. Os diagramas de árvore podem ser ilustrados
horizontalmente (como uma estrutura analítica dos riscos) ou verticalmente (tal como a EAO) Porque os diagramas de árvore
permitem a criação de ramos aninhados que terminam em um único ponto de decisão, eles são úteis como árvores de decisão para
o estabelecimento de um valor esperado para um número limitado de relacionamentos dependentes que foram sistematicamente
diagramados.
Matriz de priorização
Identifcar as principais questões e alternativas adequadas a serem priorizadas como um conjunto de decisões para
implementação. Os critérios são priorizados e ponderados antes de serem aplicados a todas as alternativas disponíveis a fm de
obter um escore matemático que classifca todas as opções.
Diagramas de rede das atividades.
nteriormente conhecidos como diagramas de flechas. Eles incluem o formato ANF (atividade na flecha) e o formato ANN (atividade
no nó), mais comumente usado, de um diagrama de rede. Os diagramas de atividades de rede são usados com metodologias de
agendamento de projetos como a técnica de avaliação e revisão de programa (PERT), método do caminho crítico (MCC) e o método
de diagrama de precedência (MDP)
Diagramas matriciais.
Uma ferramenta de gerenciamento e controle de qualidade usada para executar a análise dos dados dentro da estrutura
organizacional criada em matriz. O diagrama em matriz procura mostrar a força dos relacionamentos entre fatores, causas e
objetivos que existem entre as linhas e colunas que formam a matriz.
Auditorias de qualidade
Identifcar todas as boas e melhores práticas sendo implementadas;
Identifcar todas as não conformidades, lacunas e defciências;
Compartilhar as boas práticas introduzidas ou implementadas em projetos similares na organização e/ou no setor;
Oferecer apoio proativo de forma positiva para melhorar a implementação de processos, a fm de ajudar a equipe a
aumentar a produtividade
Destacar as contribuições de cada auditoria no repositório de lições aprendidas da organização
Análise de processos
A análise de processos segue as etapas descritas no plano de melhorias no processo para identifcar as melhorias necessárias. Essa
análise também examina os problemas ocorridos, as restrições encontradas e as atividades sem valor agregado identifcadas
durante a operação dos processos. A análise de processos inclui a análise de causa-raiz, uma técnica específca para identifcar um
problema, descobrir as causas subjacentes que levaram a ele e desenvolver ações preventivas.
Saídas
Solicitações de mudança
As solicitações de mudança são criadas e usadas como entradas no processo Realizar o controle integrado de mudanças (Seção
4.5) para permitir a consideração total das melhorias recomendadas. As solicitações de mudança são usadas para adotar ações
corretivas ou preventivas, ou para realizar o reparo dos defeitos.
Atualizações no plano de gerenciamento do projeto
Os elementos do plano de gerenciamento do projeto que podem ser atualizados incluem, mas não estão
limitados, a: • Plano de gerenciamento da qualidade (Seção 8.1.3.1), • Plano de gerenciamento do escopo (Seção
5.1.3.1), • Plano de gerenciamento do cronograma (Seção 6.1.3.1), e • Plano de gerenciamento dos custos
(7.1.3.1).
Atualizações nos documentos do projeto
Os documentos do projeto que podem ser atualizados incluem, mas não estão limitados, a: • Relatórios de
auditorias de qualidade, • Planos de treinamento, e • Documentação dos processos.
Atualizações nos ativos de processos organizacionais
Os elementos dos ativos de processos organizacionais que podem ser atualizados incluem, mas não se limitam, aos
padrões de qualidade da organização e ao sistema de gerenciamento da qualidade.
8.3 Controlar a qualidade
Controlar a qualidade é o processo de monitoramento e registro dos resultados da execução das atividades de
qualidade para avaliar o desempenho e recomendar as mudanças necessárias. Os principais benefícios deste
processo incluem: (1) identifcar as causas da baixa qualidade do processo ou do produto e recomendar e/ou tomar
medidas para eliminá-las; e (2) validar a conformidade das entregas e do trabalho do projeto com os requisitos
necessários à aceitação fnal especifcados pelas principais partes interessadas.
A equipe de gerenciamento do projeto pode ter um conhecimento prático de processos de controle estatístico da
qualidade, para avaliar os dados contidos nas saídas de qualidade do controle. Entre outros assuntos, é
recomendável que a equipe conheça as diferenças entre os seguintes pares de termos
Prevenção (manter os erros fora do processo) e inspeção (manter os erros fora do alcance do cliente)
Amostragem de atributos (o resultado está em conformidade ou não está em conformidade) e amostragem de
variáveis (o resultado é classifcado em uma escala contínua que mede o grau de conformidade).
Tolerâncias (uma faixa especifcada de resultados aceitáveis) e limites de controle (que identifcam os limites de
variação comum em um processo estatisticamente estável ou desempenho do processo).

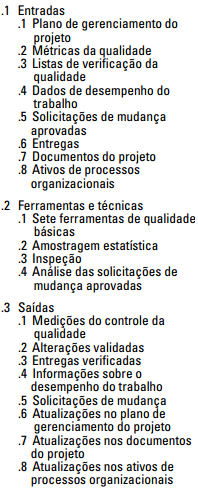

Entradas
Plano de gerenciamento do projeto
Descrito na Seção 8.1.3.1. O plano de gerenciamento do projeto contém o plano de gerenciamento da qualidade, que
é usado para controlar a qualidade. O plano de gerenciamento da qualidade descreve como o controle da qualidade
será realizado no projeto.
Métricas da qualidade
Descritas na Seção 8.1.3.3. Uma métrica da qualidade descreve um atributo do projeto ou do produto e
como ele será medido. Alguns exemplos de métricas da qualidade incluem: pontos de função, tempo
médio entre falhas (TMEF), e tempo médio de reparo (TMDR).
Listas de verificação da qualidade
Descritas na Seção 8.1.3.4. As listas de verifcação da qualidade são listas estruturadas para verifcar se o trabalho do
projeto e suas entregas cumprem um conjunto de requisitos.
Dados de desempenho do trabalho
Descritos na Seção 4.3.3.2. Os dados de desempenho do trabalho podem incluir: • Desempenho técnico planejado
versus real, • Desempenho dos prazos planejados versus reais, e • Desempenho dos custos planejados versus reais.
Solicitações de mudança aprovadas
Como parte do processo Realizar o controle integrado de mudanças, uma atualização no registro de mudanças
indica que algumas mudanças foram aprovadas e outras não. As solicitações de mudança aprovadas podem incluir
modifcações tais como reparos de defeitos, revisão dos métodos de trabalho e revisão do cronograma. A
implementação oportuna das mudanças aprovadas precisa ser verifcada.
Entregas
escritas na Seção 4.3.3.1. Uma entrega é qualquer produto, resultado ou capacidade exclusiva e verifcável que
resulta em uma entrega validada exigida pelo projeto.
Documentos do projeto
Os documentos do projeto incluem, mas não estão limitados, a: • Acordos, • Relatórios de auditoria da qualidade e
registros das mudanças apoiados por planos de ação corretiva, • Planos de treinamento e avaliações da efcácia, e •
Documentos dos processos tais como os obtidos usando as sete ferramentas de qualidade básicas ou as
ferramentas de gerenciamento e controle da qualidade
Ativos de processos organizacionais
Descritos na Seção 2.1.4. Os ativos de processos organizacionais que influenciam o processo Controlar a qualidade
incluem, mas não estão limitados, a: • Padrões e políticas de qualidade da organização, • Diretrizes padronizadas do
trabalho, e • Procedimentos de relatórios de questões e defeitos e políticas de comunicação.
ferramentas e técnicas
Sete ferramentas de qualidade básicas
Amostragem estatística
Descrita na Seção 8.1.2.6. As amostras são selecionadas e testadas conforme defnido no plano de gerenciamento da
qualidade.
Inspeção
Uma inspeção é o exame de um produto de trabalho para determinar se o mesmo está em conformidade com os
padrões documentados. Os resultados de uma inspeção geralmente incluem medições e podem ser conduzidos em
qualquer nível. Por exemplo, é possível inspecionar os resultados de uma única atividade ou o produto fnal de um
projeto. As inspeções podem ser chamadas de revisões, revisões por pares, auditorias ou homologações (em inglês,
walkthroughs). Em algumas áreas de aplicação, esses termos têm signifcados mais restritos e específcos. As inspeções
também são usadas para validar os reparos dos defeitos.
Análise das solicitações de mudança aprovadas
Todas as solicitações de mudança aprovadas devem ser analisadas para verifcar se foram
implementadas como aprovadas.
Saídas
Medições de controle da qualidade
As medições de controle da qualidade são os resultados das atividades de controle da qualidade. Elas devem ser
captadas no formato especifcado no processo Planejar o gerenciamento da qualidade (Seção 8.1).
Mudanças validadas
Todos os itens alterados ou reparados são inspecionados e serão aceitos ou rejeitados antes do fornecimento da
notifcação da decisão. Os itens rejeitados podem exigir o retrabalho.
Entregas verificadas
Uma das metas do processo Controlar a qualidade é determinar a correção das entregas. Os resultados da execução
do processo Controlar a qualidade são as entregas verifcadas. As entregas verifcadas são uma entrada para o
processo Validar o escopo (5.5.1.4) para a obtenção do aceite formal.
Informações sobre o desempenho do trabalho
As informações sobre o desempenho do trabalho são dados de desempenho coletados de vários processos de
controle, analisados em contexto e integrados com base nos relacionamentos entre as áreas. Exemplos incluem
informações sobre o cumprimento dos requisitos do projeto tais como causas das rejeições, retrabalho exigido, ou a
necessidade de ajustes nos processos.
Solicitações de mudança
Se as ações corretivas ou preventivas recomendadas ou um reparo em um defeito exigir uma modifcação no plano
de gerenciamento do projeto, uma solicitação de mudança (Seção 4.4.3.1) deve ser iniciada, de acordo com o
processo Realizar o controle integrado de mudanças (4.5) defnido.
Atualizações no plano de gerenciamento do projeto
Os elementos do plano de gerenciamento do projeto que podem ser atualizados incluem, mas não estão limitados,
a: • Plano de gerenciamento da qualidade (Seção 8.1.3.1), e • Plano de melhorias no processo (Seção 8.1.3.2).
Atualizações nos documentos do projeto
Os documentos do projeto que podem ser atualizados incluem, mas não estão limitados, a: • Padrões de qualidade; •
Acordos; • Relatórios de auditorias de qualidade e registros de mudanças apoiados por planos de ação corretiva; •
Planos de treinamento e avaliações de efcácia; e • Documentos dos processos, tais como informações obtidas
através do uso das sete ferramentas de qualidade básicas ou ferramentas de gerenciamento e controle da
qualidade.
Atualizações nos ativos de processos organizacionais
Os elementos dos ativos de processos organizacionais que podem ser atualizados incluem, mas não estão limitados,
a: • Listas de verificação concluídas. Quando são usadas listas de verifcação, as listas concluídas tornam-se parte dos
documentos do projeto e dos ativos de processos organizacionais (Seção 4.1.1.5). • Documentação de lições
aprendidas.As causas das variações, o raciocínio por trás da ação corretiva escolhida e outros tipos de lições
aprendidas com o controle da qualidade são documentados para inclusão no banco de dados históricos do projeto e
da organização executora.
