Jedes Projekt verursacht Aufwand & Kosten. Somit unterliegt es dem Gebot der
Wirtschaftlichkeit & muss die notwendigen personellen & finanziellen Mittel zur Verfügung haben.
operatives
Projektkostenmanagement
Aufwandsschätzung für das Projekt & dessen Arbeitspakete
Kalkulation Arbeitspaketkosten & Vereinbarung entsprechender Budgets mit den Verantwortlichen
regelmäßige Erfassung & Auswertung der angefallenen & zugerechneten Ist-Kosten
Soll-Ist-Vergleiche & Prognosen des Kostenverlaufs unter Einbeziehung des Projektfortschritts
Analyse von Abweichungsursachen & Einleitung von Korrekturmaßnahmen zur Erreichung der Kostenziele
Kalkulation, Vereinbarung und Dokumentation der Kosten vom im Projekt erforderlichen Änderungen
Berichterstattung
aller Aspekte an das
obere Management
& den Auftraggeber
vorgegebene Zielkosten des Projektes auf die einzelnen Arbeitspakete umlegen
Einnahmen- & Ausgabenströme unter Berücksichtigung erforderlicher
Sicherheitsreserven in eine projektbezogene Liquiditätsplanung überführen.
stellt sicher, dass ein Projekt im Rahmen seines genehmigten Budgets fertig gestellt wird
Projektbudget muss mit genügend Reserven gegen Risiken abgesichert sein & für eine hohe wirtschaftliche Attraktivität sorgen.
Kosten: Geldwert des Einsatzes von Gütern zur Erstellung von betrieblichen Leistungen zur Erledigung einer bestimmten Aufgabe.
Projektkostenplan: Darstellunng der voraussichtlichen für das Projekt anfallenden Kosten.
Kostenart: festgelegte Kostenkategorien, nach der im Projekt anfallende Kosten kalkuliert, geplant, zugeordnet, erfasst & abgerechnet werden.
Kostenganglinie: Grafische Darstellung des Plan-Kosten-Verlaufs über die Zeitachse pro Periode des Projektzeitraums.
Kostensummenlinie: Grafische Darstellung der kumulierten Gesamtkosten für ein Projekt/-teilbereich über die Zeitachse.
Analyse, Planung, Überwachung
& Steuerung der Kosten &
Finanzmittel von Projekten
Finanzmittelmanagement
Wirtschaftlichkeitsrechnung
Strategisches Kostenmanagement
Projektkostenrechnung
Kostenartenrechnung
Erfassung der Kosten eines Projektes &
Zuordnung zu den Kostenarten (Personal-,
Material-, Sach-, Dienstleistungs- & Kapitalkosten)
Personalkosten: Istkosten werden aus der monatlichen
Lohn- & Gehaltsabrechnung ermittelt, Plankosten =
geschätzter Arbeitsaufwand x Stundenverrechnungssatz
Materialkosten: intern durch Entnahmeschein, extern durch
Rechnungen (ebenso Sach- & Dienstleistungskosten), Plan
aus angebotenen/verhandelten Beträgen der Lieferanten
Direkte Kosten (Arbeitsstunden): Einzelkosten, die dem
Projekt verursachungsgerecht zugeordnet werden können
Indirekte Kosten (Rechenzentrum): Gemeinkosten, die
im Rahmen der Kostenstellen- & Kostenträgerrechnung
durch Verrechnungssätze pauschal zugerechnet werden

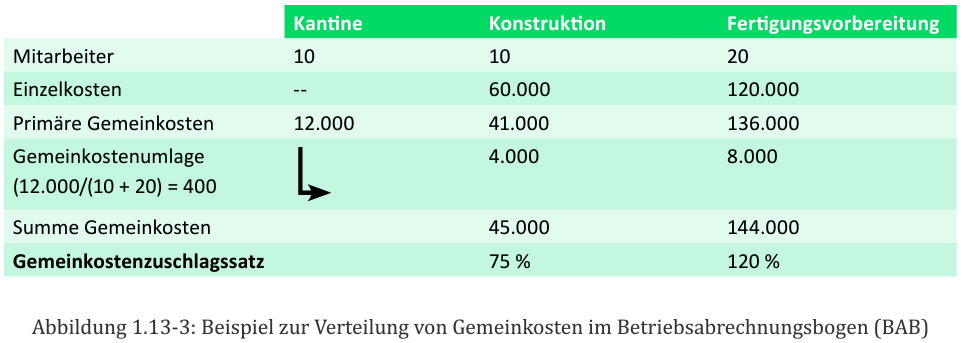

Kostenstellen-
rechnung
verteilt die Kosten mittels
Betriebsabrechnungsbogen auf
die Verantwortungsbereiche, in
denen sie angefallen sind

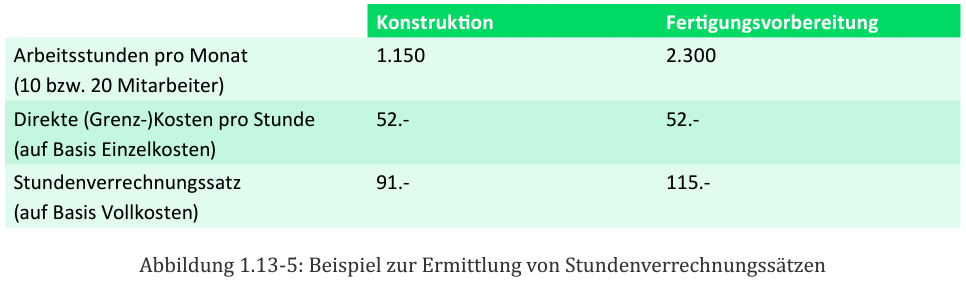

Für Kostenstellen werden Kostenverrechnungssätze
ermittelt, Budgets festgelegt, deren Einhaltung
überwacht sowie Wirtschaftlichkeitsanalysen angestellt.
Kostenträgerrechnung
ermittelt die Kosten des
Projektes und/oder deren
Teilprojekte & Arbeitspakete
Projektkalkulation für ein einzelnes Projekt oder

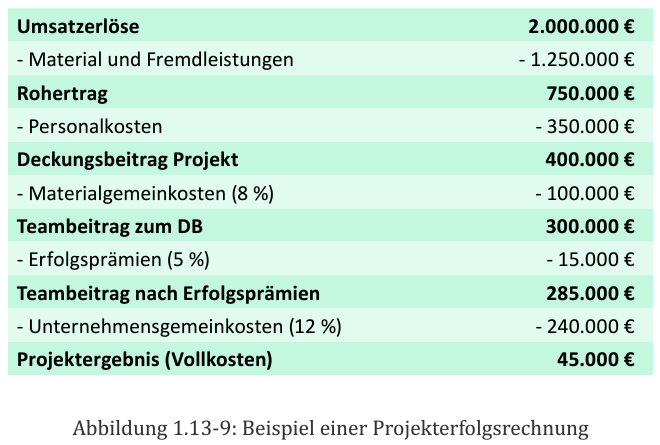

Projekterfolgsrechnung für mehrere Projekte

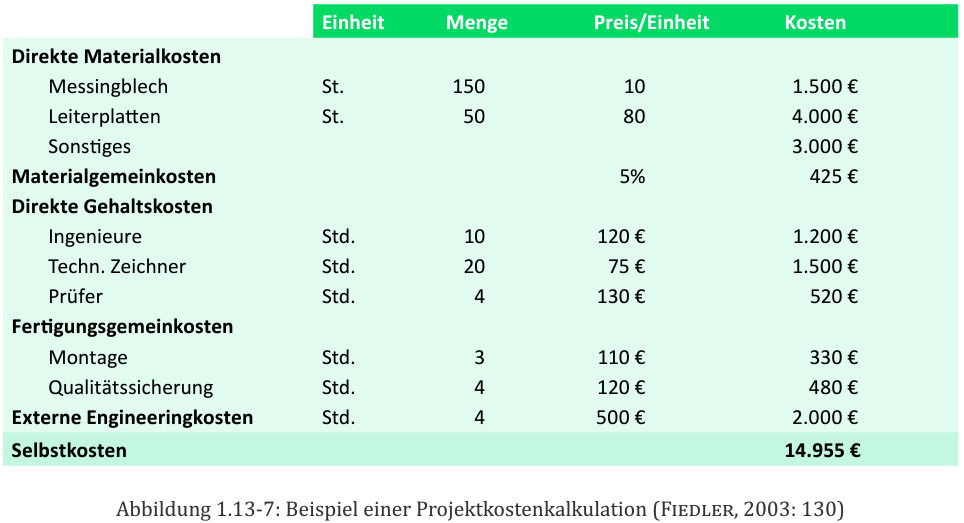

Projektkalkulation
vollständige & strukturierte Ermittlung der Projektlieferungen
& -leistungen sowie der daraus abgeleiteten Projektkosten

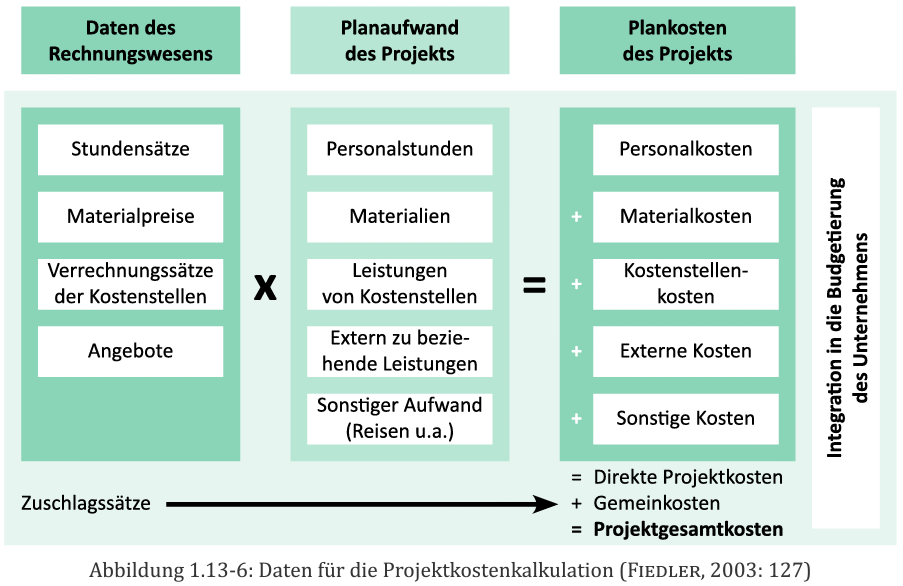

Rechnungswesen ermittelt Kostenverrechnungssätze mit BAB, PL &
AP-Verantwortliche schätzen den Aufwand der benötigten Einsatzmittel,
Projektkostenrechnung fasst zur Projektkalkulation zusammen.

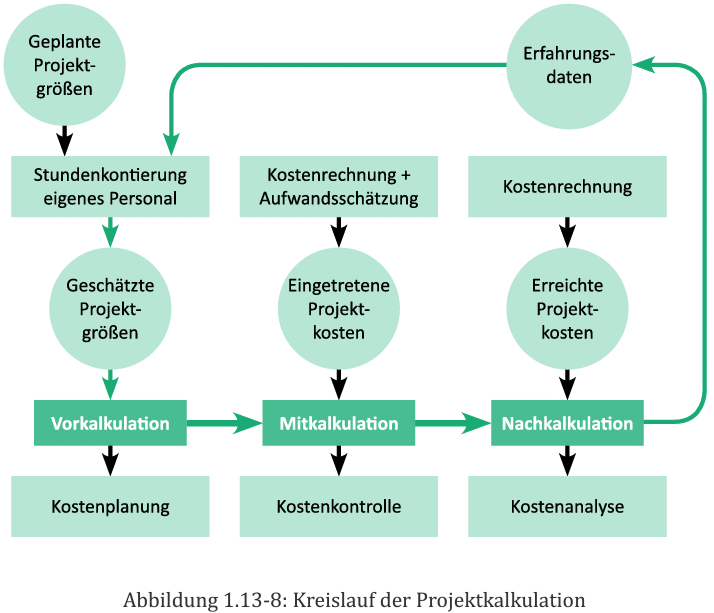

Vorkalkulation: Kostenplanung vor dem Projektstart
Richtpreisschätzung durch Ermittlung grober Richtpreise für ersten groben Kostenüberblick
Angebotskalkulation zur Festlegung von Angebotspreisen
Auftragskalkulation zur Budgetierung der Projekt- & AP-Kosten für die Auftragsabwicklung
Zielkostenkalkulation zur Festlegung von Kostenzielen für das Projekt & die zu entwickelnden Produkte & Leistungen
Kalkulationen werden zu verschiedenen Zeitpunkten
& mit verschiedenen Zielsetzungen durchgeführt
Mitlaufende Kalkulation: Kostenkontrolle im Projektverlauf
durch Ermittlung der Istkosten & noch zu erwartenden
Restkosten sowie Duchführung der Änderungskalkulation
Nachkalkulation:
tatsächlich
erbrachte
Lieferungen &
Leistungen,
dient der
Kostenanalyse
Kostenrechnung ist an der Struktur des Projektes ausgerichtet, ermöglicht die
Erfassung & Zurechnung der Projektkosten auf kleinere Teilprojekte & Arbeitspakete
erhält einen Großteil der Daten vom Rechnungswesen & liefert dort auch Daten wieder ab
Kostenplanung eines Projektes
Istkostenermittlung per Stundenkontierung der MA

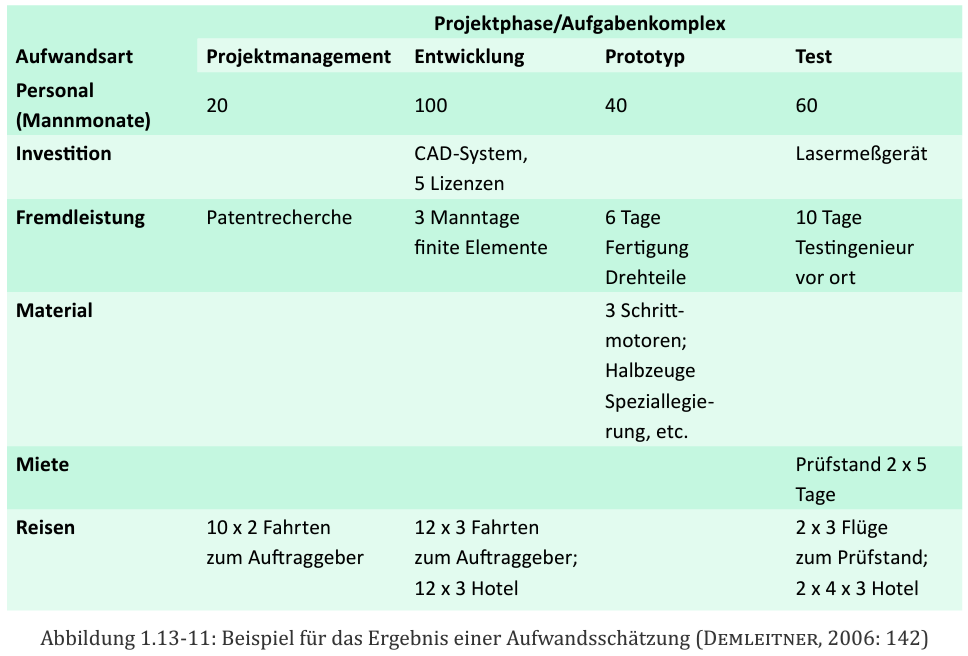

Aufwandsschätzung
Expertenschätzung
Unterlagen: vollständiger PSP mit dazugehörigen Arbeitspaketbeschreibungen,
technische Unterlagen, Termin- & Ablaufinformationen, Hilfsmittel & vorgesehene MA
Schätzklausur: strukturierte Abstimmungssitzung mit Fachleuten des Unternehmens,
die ihre Schätzung nach dem Bottom-Up-Prinzip für jedes Arbeitspaket abgeben
PL zur Erläuterung der Projektaufgaben
Fachmann für Schätzmethoden
als Moderator der Sitzung
Protokollführer zur direkten Erfassung
& Auswertung der Schätzwerte
mehrere Experten als Kostenschätzer
(50% Projektfremd)
Analogiemethoden
Vergleich des zu schätzenden Projektes mit einem/mehreren bereits abgeschlossenen Projekten
Ableitung des geschätzten Aufwands des neuen Projektes aus dem bekannten Aufwand des Analogieprojektes
Erfahrungsdatenbank: schnelleres & direkteres Finden von Analogieprojekten für den Projektschätzer
Prozentsatzmethode
Ermittlung einer prozentualen Verteilung aus der durchschnittlichen Aufwandsverteilung
auf Projektphasen & Arbeitspaketen aus vergleichbaren früheren Projekten
Ermittlung des Gesamtaufwands mittels Bottom-Up-Schätzung oder
bei Vorlage Verteilung (top-down) auf die einzelnen Projekttätigkeiten
Parametrische Schätzsysteme
mithilfe mathematischer
Algorithmen den
Zusammenhang zwischen
Aufwand & repräsentativen
Einflussgrößen herstellen
Gleichungskoeffizienten mit
Regressionsanalysen aus
Daten abgeschlossener
Projekte gewinnen
wichtigster Schätzgegenstand
ist der Arbeitsaufwand der MA,
daneben auch Aufwendungen
andere Aufwandsarten
bei besonders unsicheren/risikobehafteten Projekten Vornahme
Bereichsschätzungen mit optimistischem & pessimistischen Bandbreiten
Beziehung der Schätzung zum PSP

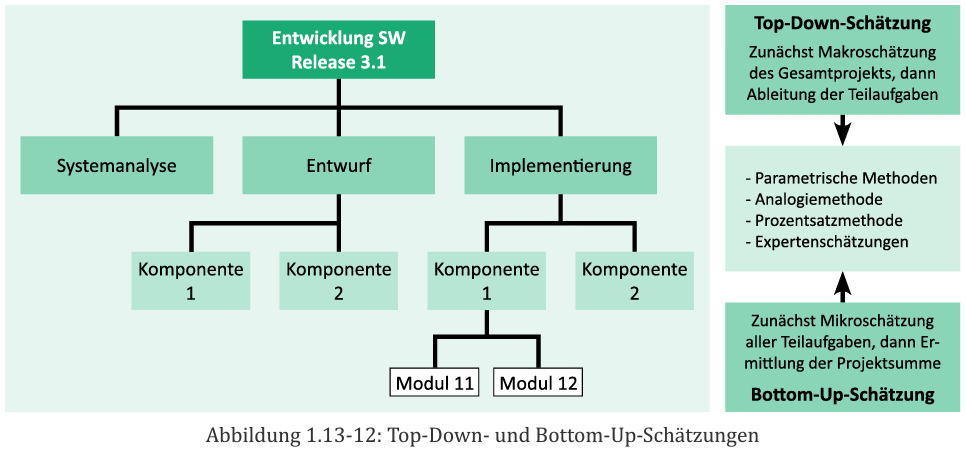

Top-Down
Projekaufwand mithilfe globaler Bezugsgrößen durch Analogieschlüsse/parametrische Schätzgleichungen bestimmen
Gesamtaufwand mithilfe prozentualer Verteilungsschlüssel von oben nach unten auf Projektphasen & Arbeitspakete verteilen
rasche einfache Grobschätzungen in frühen Projektphasen (Richtpreiskalkulation, Wirtschaftlichkeitsbetrachtung)
Bottom-Up
Aufwände der einzelnen Arbeitspakete durch Expertenschätzungen/Erfahrungswerte ermitteln
Addition/prozentuale Hochrechnung der Werte zum Gesamtaufwand des Projektes
zeitaufwendige, aber genauere Methode in den späteren Projektphasen zur Auftrags- & mitlaufenden Kalkulation
Je weiter ein Projekt fortgeschritten ist,
desto klarer die Ziele & Vorgehensweisen
& desto genauer die Schätzungen
Kostenplanung & Budgetierung
Kostenplanung & Budgetierung eines Projektes nach
Zielvereinbarungen im Gegenstromverfahren durch Management
Top-Down: Ziele & Erwartungen der Geschäftsleitung werden vom Management
zum Mitarbeiter präzisiert & detailliert herunter gegeben, Schätzung der Aufwände
(Arbeitsstunden & Materialaufwand) auf Ebene Arbeitspaketverantwortlicher
Bottom-Up: Schätzungen werden von unten nach oben verdichtet,
vom Projektcontroller/Reviewteam geprüft, um Zuschlagssätze
erhöht & zu einem Kostenplan für das Projekt zusammengefasst.
Die genehmigte Summe der
geplanten Kosten stellt das
Projektbudget dar. Es muss
nach Zeitperioden &
Kostenelementen aufgegliedert
dargestellt & verfolgt werden.
Projektbudget umfasst entweder
den gesamten Aufwand (AfA, Sach-,
Personalkosten) oder nur die dem
PL zur Verfügung stehenden Mittel
(reine Sachkosten)
Auswertungen nach
Abschluss der Kostenplanung
Übersicht Kosten pro Arbeitspaket
Übersicht Kosten pro Kostensicht
Diagramm mit Periodenkosten &
kumulierten Kosten im Zeitablauf
Kostencontrolling
Bestimmung der aktuellen Kostensituation: Erhe-
bung, Überprüfung & Aufbereitung von Daten
Problem: Abhängig von Realitätsgehalt
& Genauigkeit der MA

Plan- & Soll-Ist-Vergleich: Vergleich zwischen
Plankosten & aktueller Kostenerwartung sowie
Feststellung von Abweichungen zwischen Plan & Ist
Abweichungsursachen: Ermittlung der Gründe für
Plan-Ist-Abweichugnen sowie Aufzeigen möglicher
Korrekturmaßnahmen zum Beheben der Differenz
Steuerungsmaßnahmen: Entscheidung, Durchführung
& Kontrolle von Maßnahmen zur Erreichung der
Projektziele & zur Korrektur von Abweichungen
